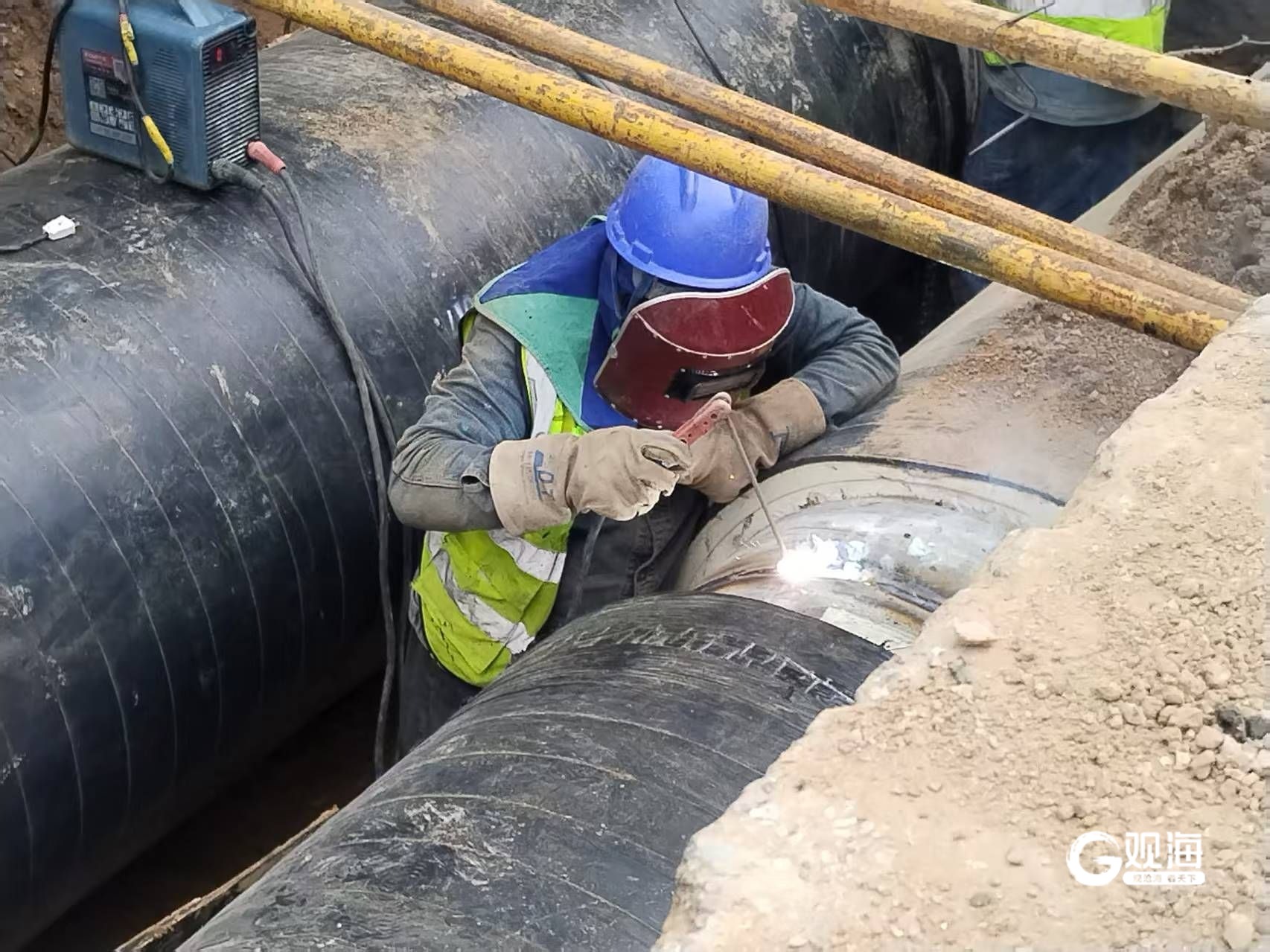

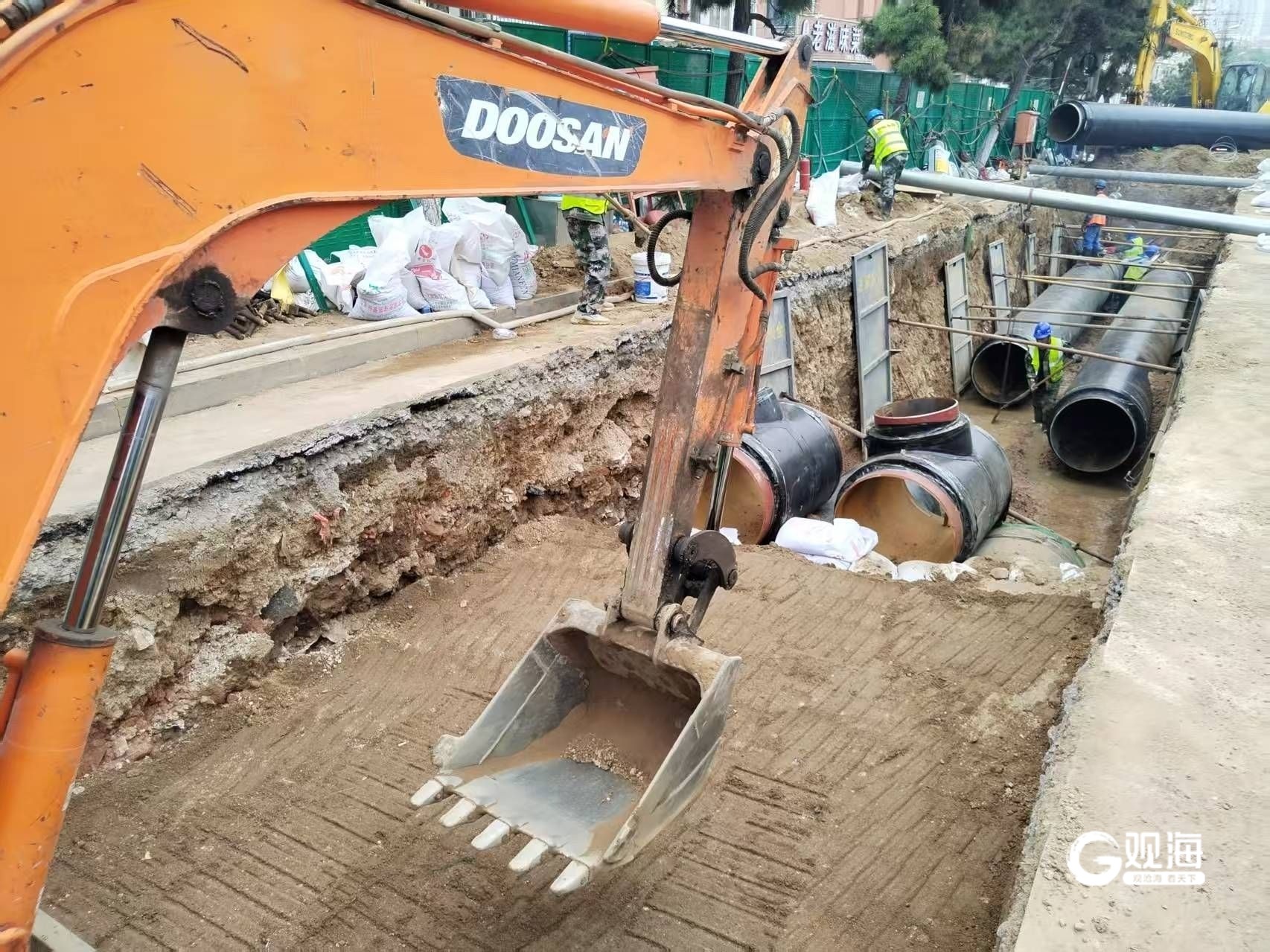

青岛日报社/观海新闻5月14日讯在永安路(永平路-永清路)路段施工现场,集中供热老旧管网改造正在如火如荼进行中。该项目将更换总长度1476米的DN900管道,涉及沟槽开挖近900米,承担约800万平方米居民用热负荷,改造后将有效提高供热运行的安全性和经济性,对保障优质稳定供热发挥重要作用。
李沧区永安路(永平路至永清路段)老旧管网改造施工正在紧锣密鼓进行中。
据青岛能源热电集团相关负责人介绍,伴随城市更新建设不断深入,供热老旧管网改造也被纳入了同步规划改造。青岛集中供热发展30年来,部分运行年限久远的管道,特别是埋于地下潮湿环境的供热设施开始出现锈蚀老化等现象,对供热安全运行和居民供暖质量产生潜在隐患。为有力保障冬季供热运行安全、平稳、高效,近年来,青岛能源热电集团积极深入落实市供热行业老旧供热管网改造工作部署,连续在非供热季开展老旧管网攻坚战,今年将继续推进115公里老旧管网改造任务。
李沧区永安路(永平路至永清路段)老旧管网改造施工正在紧锣密鼓进行中。
本着应改尽改原则,今年115公里的改造任务中包含200个分项目,既要统筹考虑交通调流、整体规划等因素,还要避开高考季、夏季汛期,对施工效率提出了极高要求。为保证施工进度,青岛能源热电集团从今年3月底就提前启动了部分路段的施工,采取前期手续同步办理、多个项目同步开工、工艺流程压茬推进的方式,将施工时限压缩到极致,目前绍兴路、永安路、延吉路等工地接连进入开工期,与此同时,绍兴路、永安路、延吉路等工地的供热老旧管网改造也接连进入开工期,这也标志着集中供热“冬病夏治”工作进入全面开工阶段。
据了解,供热老旧管网改造被列为今年市办实事任务之一,青岛能源热电集团将全力加速改造进程,前置办理道路施工、绿化迁移、交通调流等审批手续,优化施工方案、规范工地建设、严格安全管理、落实便民举措,力保这一惠民工程以最高效率、最优质量圆满完成。(青岛日报/观海新闻记者贾臻文/图)
